??帕米孔露骨料透水混凝土是在透水混凝土技術基礎上結合“露骨料”工藝而形成得高級裝飾型透水混凝土,
??用彩色骨料代替普通石子,通過“表面凝蝕劑”對新鮮混凝土進行控制深度的凝蝕后,用高壓水將被凝蝕的表面水泥漿沖洗干凈,

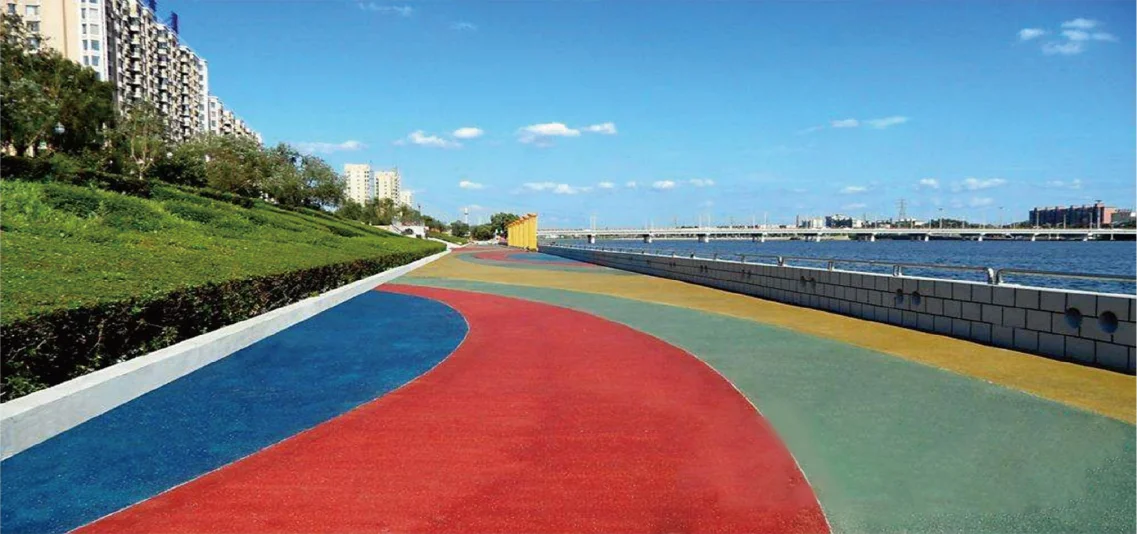

??從而實現“露骨料”的一種新型天然彩石效果的透水路面。
??帕米孔藝術彩色路面施工具體步驟做法
??一、帕米孔洗出石露骨料透水砼拌制
??人工進行攪拌,經過第一次初拌后,后續拌制成品均為施工用料。根據當時外界溫濕度,用手取少量拌料感覺料的干濕度,以控制料的拌制質量,如料成粘濕狀、骨料表面有光 澤, 攥握成團,伸展手掌指上可帶少量骨料為最佳;繼續攪拌 3~4MIN(當時施工氣溫在 35℃,加滿水 22.5KG 后,繼續加水 5KG)。從送料道出料共計時間約 8~10MIN。
??二、混凝土澆筑
??(1)彈線
??根據墊層已留置的伸縮縫、沉降縫在模板外壁以墨線拉直彈線,做好標記為澆筑做好準備; 將面層分3CM+5CM 分層進行彈線標記;
??(2)底層粗平
??施工人員應凡是在澆筑區域操作的必須穿上施工鞋,現場配備一名指揮人員,運輸混凝土的車輛到現場后,三個工人用鐵锨或刮板將料填滿模板內,進行粗平工作;
??(3)振動、壓實
??振動壓實前如遇高溫天氣,則先以水壺淋濕道路基層石子面;路面濕 潤后,振動機抬上混凝土表面,從施工頂端開始振動壓實,移動速度不宜過快,相鄰振動面須搭接平板振動板長的 1/4 到1/3,軌跡如下
??(4)在一次攤鋪完成部分留出一定范圍不振動,作為下次攤鋪后的交界面一起振動,一般這個范圍控制在 50~60CM 左右;
??(5)面層細平
??面層面料在道路二邊收邊結束后對彩色面料進行細平,持刮尺的人從端頭刮抹、找平,把握整體路面的平整度;由另外2個持抹子的人對刮尺作業后的表面進行細處理,尤其是邊口,可以道路廣場磚做參照,平放在磚頂面,讓抹子找平時先高出壓實面2MM(本次鋪設厚度 3CM),再用抹子壓實、拍平、抹勻;
??(6)修平
??磨光機過后,要有 2 個人專門對磨過的表面進行細部凹缺部分進行修平、補缺,如遇到有翻漿現象,則要將該塊翻挖再平整,人工壓實以減少漿液析出;
??(7)噴水及洗出
??振動過后再用水壺噴淋表面,保持表面濕潤,采用正向洗出特殊工法進行洗出工法,直至道路產生天然石露骨料效果;
??(8)蓋膜
??檢查薄膜表面是否有破損、大面積氣泡殘留、貼壓不實、邊沿處翹鼓等現象, 發現問題及時處理;無問題后,有專人覆蓋彩條布,彩條布平蓋在薄膜上,周邊以重物壓實,養護;
??(9)清洗
??完成澆筑施工后,對現場所有施工工具進行細致清洗;
??(10)留置縫
??混凝土攤鋪中,每5-6米預留伸縮縫、20-30米預留膨脹縫,要求縫通直、不爆邊;
??(11)養護
??清理掉表面零散碎石,重新蓋彩條布養護;
??(12)藝術造型和罩光梳理
??混凝土養護15天以上,表面無返堿現象,按設計要求顏色進行表面罩光。
